Firmenwebsite: Dauer und Livegang planen
Planen Sie den Livegang Ihrer Firmenwebsite anhand von Umfang, Abhängigkeiten, Freigaben und Tests – ohne pauschale Wochenversprechen.

„Wann kann die neue Website online sein?“ ist eine berechtigte Frage. Eine seriöse Antwort beginnt jedoch nicht mit einer pauschalen Anzahl von Wochen. Sie beginnt mit dem gewünschten Umfang, den vorhandenen Materialien und den Entscheidungen, die vor dem Livegang getroffen werden müssen.
Eine kleine Website mit freigegebenen Texten und klarer Kontaktfunktion hat andere Abhängigkeiten als ein Projekt mit mehreren Leistungsbereichen, neuen Fotos, Datenimport oder externer Terminbuchung. Der Termin wird belastbar, wenn jede Phase eine Voraussetzung, eine verantwortliche Person und einen sichtbaren offenen Punkt erhält.
Ein Wunschdatum ist ein Planungsanker
Nennen Sie bei der ersten Anfrage ruhig Ihr Wunschdatum und den Grund dafür: eine Veranstaltung, eine neue Leistung, eine Standorteröffnung oder den Ersatz einer alten Website. Kennzeichnen Sie den Termin zunächst als Wunsch. Erst nach Klärung von Umfang, Zuarbeit und Abnahme kann daraus ein vereinbarter Livegang werden.
Hilfreich sind drei Angaben:
- Wunschdatum: Wann soll die Website idealerweise öffentlich sein?
- Mindestumfang: Welche Seiten und Funktionen müssen an diesem Tag funktionieren?
- Verschiebbarer Umfang: Welche Inhalte dürfen später ergänzt werden, ohne eine unfertige Website zu veröffentlichen?
Diese Trennung ermöglicht einen kleineren, vollständigen ersten Stand. Sie ist keine Einladung, Pflichtangaben, Tests oder zentrale Inhalte auf später zu verschieben.
Der Abhängigkeitsplan für Ihre Firmenwebsite
Nutzen Sie diese Tabelle als Arbeitsblatt. Tragen Sie in der letzten Spalte ein konkretes Wunschdatum oder „offen“ ein.
| Phase | Voraussetzung | Verantwortlich | Offener Punkt | Wunschdatum |
|---|---|---|---|---|
| Umfang festlegen | Ziel, Seiten, Funktionen und Mindestumfang beschrieben | Unternehmen + Umsetzung | Welche Funktion gehört wirklich zum ersten Livegang? | |
| Inhalte ordnen | Textquellen, Bilder und fachliche Aussagen gesammelt | Unternehmen | Wer liefert oder erstellt fehlende Inhalte? | |
| Struktur und Gestaltung | Seitenaufgaben und Markenmaterial geklärt | Umsetzung + Freigabeperson | Welche Ansicht dient als verbindliche Richtung? | |
| Technische Umsetzung | freigegebener Umfang, Zielsystem und benötigte Zugänge | Umsetzung | Welche externen Dienste müssen verbunden werden? | |
| Inhaltsprüfung | Texte, Bilder und Links im umgesetzten Stand sichtbar | Fachverantwortliche | Sind Leistungen, Namen und Kontaktdaten korrekt? | |
| Funktionstest | Formulare, Geräteansichten und Integrationen bereit | Umsetzung + zuständige Bearbeitung | Kommt eine Testanfrage tatsächlich an? | |
| Livegang vorbereiten | Domain-/DNS-Plan, Weiterleitungen und Freigabe vorhanden | benannte Beteiligte | Wer darf die Umschaltung auslösen? | |
| Nachkontrolle | Website öffentlich erreichbar | Umsetzung + Unternehmen | Wer prüft Kontaktweg, wichtige URLs und Darstellung? |
Die Zeilen können parallel laufen, aber nicht beliebig. Ein Designentwurf kann mit vorläufigen Texten beginnen. Die endgültige mobile Prüfung ist jedoch erst sinnvoll, wenn echte Überschriften, Bilder und Formularfelder eingesetzt sind. Eine technische Verbindung lässt sich vorbereiten, doch ihre Abnahme braucht verfügbare Zugänge und einen definierten Testfall.

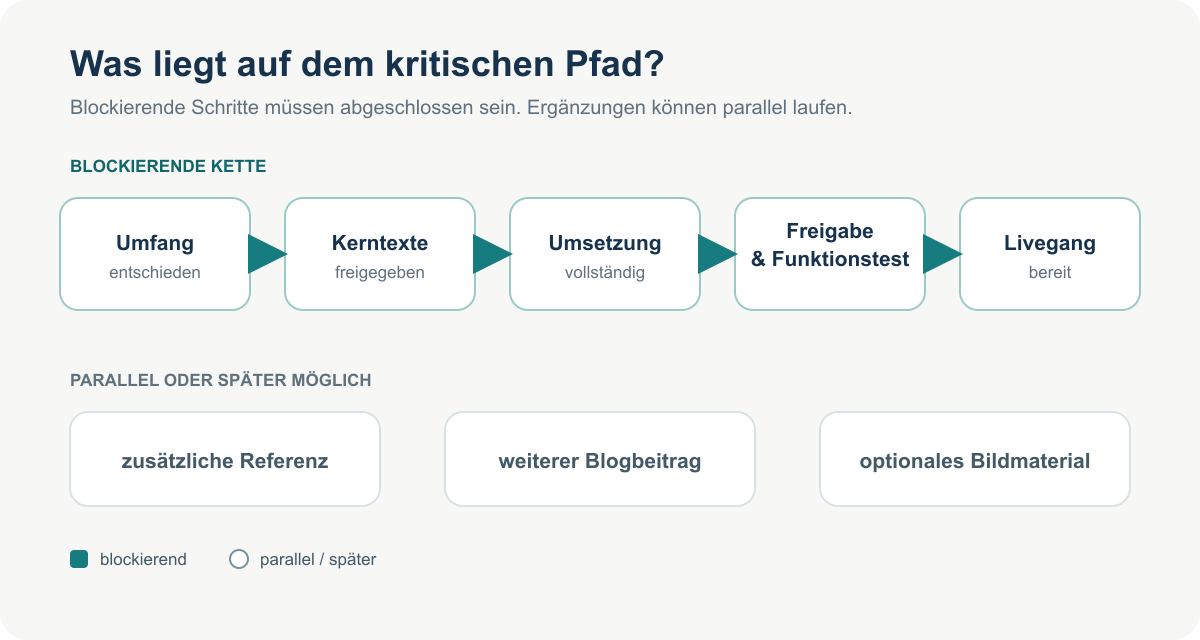

Der kritische Pfad: Was den Termin wirklich bewegt
Nicht jede offene Kleinigkeit verschiebt den Livegang. Relevant sind Punkte, ohne die ein nachfolgender Schritt nicht verlässlich beginnen oder abgeschlossen werden kann.
Einfaches Beispiel:
Leistungsumfang → Seitentexte → Umsetzung → fachliche Freigabe → Funktionstest → Umschaltung
Fehlt der finale Bildausschnitt für einen ergänzenden Blogbeitrag, kann dieser womöglich später folgen. Ist dagegen unklar, welche Leistungen auf der Startseite beworben werden, hängen Navigation, Text, Gestaltung und Formular daran. Dieses offene Thema liegt auf dem kritischen Pfad.
Markieren Sie in Ihrer Tabelle jeden Punkt als:
- blockierend: Ohne Entscheidung kann eine notwendige Folgeaufgabe nicht abgeschlossen werden.
- parallel möglich: Die Aufgabe kann unabhängig bearbeitet werden.
- nach dem Livegang möglich: Die Website ist auch ohne diesen Punkt vollständig und korrekt nutzbar.
So wird sichtbar, ob zusätzliche Personen tatsächlich beschleunigen oder nur mehr Abstimmung erzeugen.
Fiktives Beispiel: Livegang vor einer Fachveranstaltung
Ein fiktiver kleiner Betrieb möchte seine neue Firmenwebsite vor einer regionalen Fachveranstaltung veröffentlichen. Geplant sind Startseite, drei Leistungsseiten, Unternehmensseite und Kontaktformular. Logo und vorhandene Fotos liegen vor; die Leistungsbeschreibungen sind noch nicht freigegeben.
Der erste Plan nennt nur das Veranstaltungsdatum. Nach der Abhängigkeitsprüfung zeigt sich: Nicht die technische Umsetzung ist der erste Engpass, sondern die fachliche Entscheidung über Leistungsumfang und Zielgruppe. Eine Person im Betrieb erhält deshalb die Verantwortung, Rückmeldungen aus Vertrieb und Geschäftsführung bis zu einem internen Datum zusammenzuführen.
Für den ersten Livegang werden die sechs vollständigen Kernseiten und ein getestetes Formular festgelegt. Eine geplante Referenzseite wird verschoben, weil Bildrechte und Freigabe noch offen sind. Sie erscheint nicht als leere Baustelle. Vor der öffentlichen Umschaltung prüft der Betrieb Namen, Leistungen und Formularempfänger; die Umsetzung prüft Geräteansichten, Links, Weiterleitungen und technische Erreichbarkeit.
Dieses Beispiel liefert keine Standarddauer. Es zeigt, wie aus einem äußeren Termin eine Reihenfolge mit Verantwortlichkeiten entsteht.
Freigaben als echte Meilensteine
Eine Freigabe ist kein allgemeines „passt“. Sie sollte eine benannte Fassung und einen Prüfumfang enthalten. Für die Zeitplanung genügen vier Meilensteine:
- Umfang freigegeben: Seiten, Funktionen, Zuständigkeiten und verschiebbare Punkte stehen fest.
- Richtung freigegeben: Struktur und visuelle Grundlage dürfen in die vollständige Umsetzung gehen.
- Inhalt freigegeben: Fachliche Aussagen, Bilder und Kontaktdaten sind geprüft.
- Livegang freigegeben: vereinbarte Testfälle sind bestanden, bekannte Restpunkte dokumentiert und die Umschaltung ist autorisiert.
Wenn eine Freigabe neue Anforderungen enthält, ist das eine Änderung des Umfangs. Sie sollte nicht stillschweigend in den alten Termin eingerechnet werden. Klären Sie, ob sich der Livegang verschiebt, ein anderer Punkt entfällt oder die Ergänzung nachgelagert wird.
Der Beitrag Website-Projekt per E-Mail klar abstimmen zeigt, wie Entscheidungen und Freigaben schriftlich an Versionen gebunden werden. Die Checkliste zum Projektstart hilft bei Texten, Bildern, Zugängen und Zuständigkeiten.
Testfälle vor dem Livegang festlegen
„Website funktioniert“ ist zu ungenau. Legen Sie vor der Umsetzung fest, welche Fälle geprüft werden müssen. Für eine typische Firmenwebsite können das sein:
- Hauptnavigation und zentrale interne Links funktionieren auf Smartphone und Desktop,
- eine Testanfrage wird abgesendet, bestätigt und im vorgesehenen Postfach empfangen,
- Telefonnummern, E-Mail-Adressen und Adressen stimmen,
- wichtige Seiten haben nachvollziehbare Titel und Beschreibungen,
- alte relevante URLs führen auf fachlich passende neue Seiten,
- eingebundene Karten, Videos oder Buchungsdienste verhalten sich wie vereinbart,
- die veröffentlichte Website ist ohne interne Testhinweise oder unfertige Abschnitte erreichbar.
Der Test braucht eine zuständige Person und ein erwartetes Ergebnis. „Kontaktformular testen“ wird dadurch zu: „Eine Anfrage mit ausgefüllten Pflichtfeldern absenden; Bestätigung anzeigen; Nachricht im Postfach Anfragen empfangen; Antwortadresse kontrollieren.“
So formulieren Sie eine terminbezogene Anfrage
Für eine erste Einordnung müssen Sie keinen vollständigen Projektplan liefern. Senden Sie:
- aktuelle Website oder Hinweis auf einen Neuaufbau,
- gewünschte Seiten und Pflichtfunktionen,
- vorhandene Texte, Bilder und Markenunterlagen,
- Wunschdatum mit Anlass,
- Mindestumfang zum Livegang,
- bekannte externe Abhängigkeiten,
- zuständige Person für gebündelte Freigaben.
Die Erstellung Ihrer Firmenwebsite bei KDS wird individuell nach dem tatsächlichen Projektumfang abgestimmt. Über die schriftliche Anfrage können Sie diese Angaben senden. Ein belastbarer Ablauf entsteht anschließend aus den geklärten Abhängigkeiten; ein Liefertermin wird nicht allein aus einer allgemeinen Websitekategorie abgeleitet.
